Импорт оборудования и комплектующих из Китая для производства: путь от ТЗ до склада
Конвейер редко встаёт из-за одной «неудачной доставки». Обычно цепочка ломается раньше: поставщик по-своему понял ТЗ, ЗИП не вошёл в цену, документы начали собирать после готовности груза, а упаковку выбрали без учёта перегрузок. В итоге оборудование уже оплачено, но запустить его в производство нельзя.
Что важно для бизнеса
- Закупка начинается с производственной задачи и критериев приёмки, а не с каталога и цены.
- Все кандидаты получают одну версию ТЗ и RFQ — иначе коммерческие предложения нельзя сравнить.
- Юрлицо, реквизиты, роль поставщика и документы сделки проверяются до аванса.
- Документы, упаковка и маршрут готовятся параллельно с производством, а не после сообщения «cargo ready».
- У проекта нужен один владелец, который видит срок, деньги и риски по всей цепочке.
Без исходных данных поиск превращается в угадайку
Чем сложнее оборудование, тем дороже обходится неточное начало. Фраза «нужен станок примерно как этот» подходит для первого разговора, но не для сравнения производителей. Минимальный пакет должен объяснять, что должно происходить на вашем производстве после поставки.
- Производственная задача.Что указать: Операция, сырьё или заготовка, результат на выходеПочему важно: Одинаковое название оборудования может скрывать разные процессы
- Производительность.Что указать: Штук/час, кг/смену, цикл, коэффициент загрузкиПочему важно: Позволяет оценить не только максимальную, но и рабочую производительность
- Критичные параметры.Что указать: Точность, допуски, температура, давление, класс защиты, интерфейсыПочему важно: По ним отсеивают технически неприменимые предложения
- Инфраструктура.Что указать: Напряжение и частота, воздух, вода, вытяжка, фундамент, площадьПочему важно: Иначе после доставки появляются незапланированные переделки
- Комплектность.Что указать: Оснастка, расходники, ЗИП, программное обеспечение, документацияПочему важно: Цена «оборудования» без комплекта может быть несопоставима
- Срок и критичность.Что указать: Желаемая дата, предельная дата, последствия задержкиПочему важно: Определяет резерв времени, контроль и маршрут
- Приёмка.Что указать: Какими измерениями и документами подтверждается результатПочему важно: Создаёт проверяемый критерий вместо субъективного «работает»
Если данных пока мало, мы не скрываем пробелы. Их лучше зафиксировать как вопросы и допущения, чем позволить каждому поставщику додумать свою версию задачи.
Где проект чаще всего теряет срок и деньги

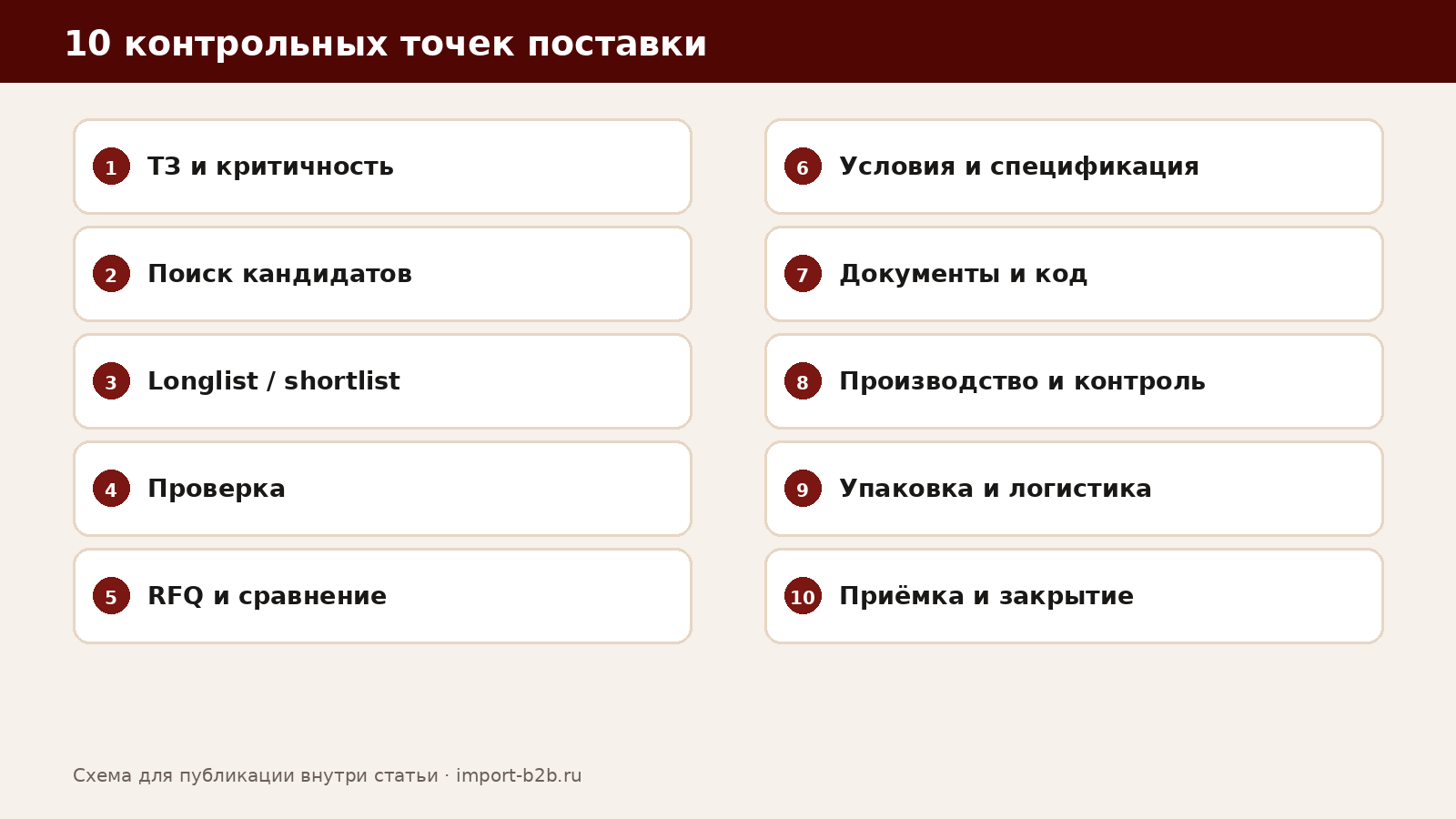

Рабочая цепочка выглядит так. Этапы могут частично идти параллельно, но пропускать решения между ними опасно.
- 1. Постановка задачи.Вход: Цель, исходное состояние, срокРезультат и контрольная точка: Согласована граница проекта и владелец решения
- 2. Техническое задание.Вход: Параметры, ограничения, приёмкаРезультат и контрольная точка: Есть версия ТЗ, по которой можно отбирать кандидатов
- 3. Поиск.Вход: Критерии применимостиРезультат и контрольная точка: Сформирован longlist с источниками
- 4. Первичный отсев.Вход: Ответы и подтвержденияРезультат и контрольная точка: Получен shortlist технически релевантных компаний
- 5. Проверка.Вход: Юрлицо, реквизиты, документы, профильРезультат и контрольная точка: Понятны несоответствия и требуемая глубина проверки
- 6. RFQ и сравнение.Вход: Одна версия требованийРезультат и контрольная точка: Ответы приведены к единой базе
- 7. Условия сделки.Вход: Цена, MOQ, срок, комплект, оплатаРезультат и контрольная точка: Договорённости перенесены в спецификацию и документы
- 8. Производство и контроль.Вход: План, образец, критерииРезультат и контрольная точка: Есть подтверждение готовности по согласованному объёму контроля
- 9. Документы, упаковка, логистика.Вход: Описание товара, места, маршрутРезультат и контрольная точка: Груз и пакет готовы к отправке без известных расхождений
- 10. Приёмка и закрытие.Вход: Груз, документы, акт/чек-листРезультат и контрольная точка: Выявлены расхождения, закрыт комплект документов, сохранена история проекта
На каждой контрольной точке должно быть принято одно из трёх решений: продолжать, вернуть на доработку или остановить проект. Состояние «вроде всё нормально, едем дальше» чаще всего и создаёт поздние проблемы.
Где проект находится сейчас
Для старта достаточно передать описание задачи, ТЗ, чертёж или ссылку на аналог. Мы определим, нужен сначала поиск, отчёт по поставщикам, проверка или уже расчёт полной поставки.
Разобрать задачуПервичный разбор не заменяет техническое решение заказчика.ТЗ описывает результат, а не название станка
Техническое задание — это общий язык между производством, снабжением и поставщиком. Оно должно отделять обязательные требования от желательных и показывать, как будет проверено соответствие.
Что должно быть видно из ТЗ за пять минут
- назначение и место оборудования в процессе;
- характеристики входного материала и результат на выходе;
- рабочую производительность, режимы и допуски;
- условия эксплуатации и доступную инфраструктуру;
- комплектацию, ЗИП, расходники, документацию и интерфейсы;
- правила по аналогам и допустимым отклонениям;
- формат образца, испытаний, фото- или видеоотчёта;
- критерии приёмки.
Версию ТЗ мы обозначаем датой или номером. Любое изменение после получения предложений нужно разослать всем кандидатам, иначе сравнение снова станет некорректным.
Поставщик должен доказать применимость, а не просто ответить «can do»
Поиск начинается с критериев, а не с площадки. Один источник может показать заметных экспортёров, другой — узких производителей, третий — компании, которые хорошо работают только на внутреннем рынке. Поэтому longlist собирают из нескольких типов источников и фиксируют происхождение каждой записи.
На первичном этапе проверяют продуктовую специализацию, способность работать с нужным материалом или технологией, опыт с похожими параметрами, готовность отвечать на технические вопросы и прозрачность роли компании. Затем кандидатов переводят в shortlist и только после этого отправляют единый RFQ.
До аванса: кто продаёт, кто получает деньги и кто производит
Проверка отвечает не на вопрос «можно ли доверять вообще», а на более прикладные вопросы: существует ли указанное юридическое лицо, совпадают ли реквизиты, соответствует ли профиль компании предмету сделки, объяснена ли роль посредников и нет ли противоречий в документах.
Глубина зависит от риска. Для небольшого тестового образца может быть достаточно базовой проверки и защищённой схемы оплаты. Для крупного аванса, нового оборудования или критичного срока могут потребоваться аудит фабрики, проверка образца, инспекция партии и дополнительная работа с договорными условиями.
Одна форма ответа вместо несопоставимых КП
RFQ — структурированный запрос коммерческого предложения. Он задаёт одинаковые поля для ответа: модель, соответствие параметрам, отклонения, комплектность, MOQ, цена, срок, упаковка, условия поставки, документы, гарантия и формат образца.
Сравнивать только итоговую цену опасно. Одно предложение может включать оснастку и ЗИП, другое — только базовую машину; одно указано на условиях отгрузки с завода, другое включает часть логистики; один поставщик заложил деревянную упаковку, другой — картон.
После выбора поставщика итог RFQ и переговоров переносится в спецификацию, контракт и критерии приёмки. Переписка полезна как история, но не должна оставаться единственным местом, где зафиксированы важные условия.
Документы готовятся, пока оборудование ещё производится
Комплект документов зависит от характеристик и назначения товара, предполагаемого кода ТН ВЭД ЕАЭС, условий сделки и действующих требований. Базово в цепочке появляются контракт и спецификация, коммерческий инвойс, упаковочный лист, транспортные документы, техническое описание и, когда требуется, документы о подтверждении соответствия или иные разрешения.
Ключевая задача — согласованность. Название модели, количество, стоимость, вес, число мест, реквизиты и условия должны совпадать по смыслу во всём пакете. Противоречия исправляют до отправки, когда это ещё не превращается в простой груза.
Готовность груза — не то же самое, что готовность к отправке
До начала производства мы согласуем, какие точки подтверждаются: образец, материалы, критичные размеры, промежуточные фотографии, испытания или приёмка готовой партии. Объём контроля должен соответствовать риску и быть описан заранее.
Перед отправкой проверяют комплектность, упаковку, маркировку и фото каждого места. Для тяжёлого или чувствительного оборудования важны фиксация внутри тары, влагозащита, центр тяжести, места строповки и возможность безопасной перегрузки.
Способ перевозки выбирают по полному сроку, стоимости, габаритам, свойствам груза и последствиям задержки. Самая низкая ставка не всегда даёт минимальную стоимость проекта, если увеличивает риск простоя или требует дополнительных перегрузок.
Срок держится на контрольных точках, а не на обещании поставщика
Мы составляем один календарь с зависимостями: готовность ТЗ, сроки ответов, проверка, образец, производство, документы, упаковка, бронирование перевозки, таможенный этап и доставка до склада. Для каждой точки мы назначаем владельца и дату, после которой требуется эскалация.
- Поставщик не понял требования.Ранний сигнал: Общие ответы, отсутствие уточнений, пропуск параметровЧто сделать заранее: Попросить заполнить таблицу соответствия и перечислить отклонения
- Срок производства плавает.Ранний сигнал: Нет плана, срок дан «примерно»Что сделать заранее: Зафиксировать этапы, материалы с долгим сроком и формат обновлений
- Документы готовятся поздно.Ранний сигнал: Нет технического описания и ответственныхЧто сделать заранее: Запустить матрицу документов до производства
- Упаковка не подходит маршруту.Ранний сигнал: Поставщик показывает только коробку из каталогаЧто сделать заранее: Согласовать техническое задание на упаковку и фотоотчёт
- Одна позиция задерживает комплект.Ранний сигнал: Несколько поставщиков и разные даты готовностиЧто сделать заранее: Задать cut-off, частичную отправку и правила консолидации
Мы не пытаемся «обнулить риск». Цель — увидеть его раньше, определить решение и заложить резерв там, где цена задержки высока.
Что остаётся внутри компании, а что можно передать наружу
Внутренняя команда может собрать исходные требования, определить критичные параметры, назначить технического владельца и утвердить критерии приёмки. Это нельзя полностью передать наружу: только заказчик знает производственный контекст и последствия компромисса.
Специалиста разумно подключать, когда нужно системно искать кандидатов, проверять документы и реквизиты, приводить предложения к одной базе, координировать участников ВЭД и логистики или управлять проектом при критичном сроке.
Хорошее разделение ответственности выглядит так: техническое решение остаётся у заказчика, а сбор данных, коммуникация, контроль версий и прохождение этапов организованы в одном проектном контуре.
Одна цепочка вместо семи разрозненных участков
Для проектов с оборудованием, несколькими участниками или критичным сроком можно объединить ТЗ, поиск, проверку, RFQ, документы и логистику в один план.
Получить план поставкиСостав работ и контрольные точки определяются после разбора исходных данных.Вопросы, которые возникают перед решением
С чего начать, если есть только ссылка на похожее оборудование?
Мы фиксируем, какую операцию оно должно выполнять, что поступает на вход, какой нужен результат, производительность и условия эксплуатации. Ссылка станет ориентиром, но не заменит требования.
Нужно ли сразу знать код ТН ВЭД?
Нет, но техническое описание нужно готовить заранее. Классификация зависит от объективных характеристик и функции товара, поэтому её нельзя надёжно определить только по коммерческому названию.
Сколько поставщиков нужно сравнивать?
Достаточно тех, кто прошёл критерии применимости и способен дать сопоставимый ответ. Сотня случайных контактов менее полезна, чем несколько подтверждённых кандидатов.
Когда проверять упаковку?
Требования согласуют до производства или как минимум до готовности груза. Фото готовой тары без предварительных критериев не позволяет требовать переделку на понятной основе.
Можно ли начать с небольшой услуги?
Да. Отчёт по поставщикам, проверка контрагента, подготовка RFQ или расчёт маршрута могут быть самостоятельным первым шагом.
